Nytt høydebasseng fase 2 - pumpehuset

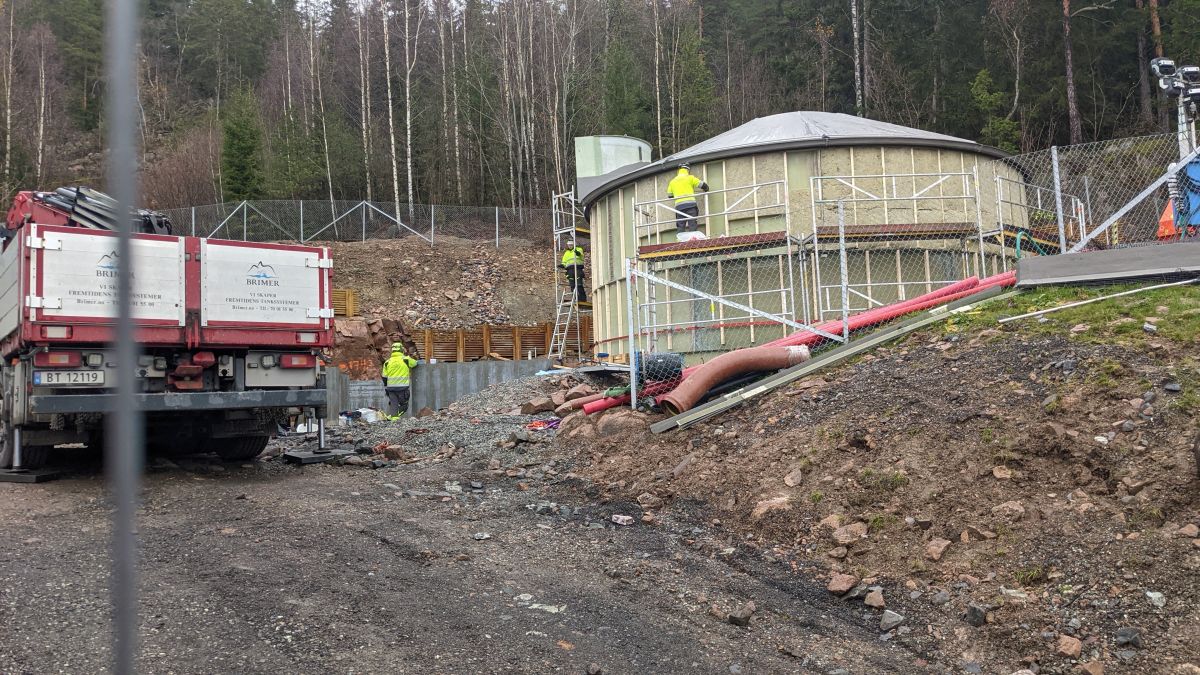

  • PXL_20211107_115831628.jpg

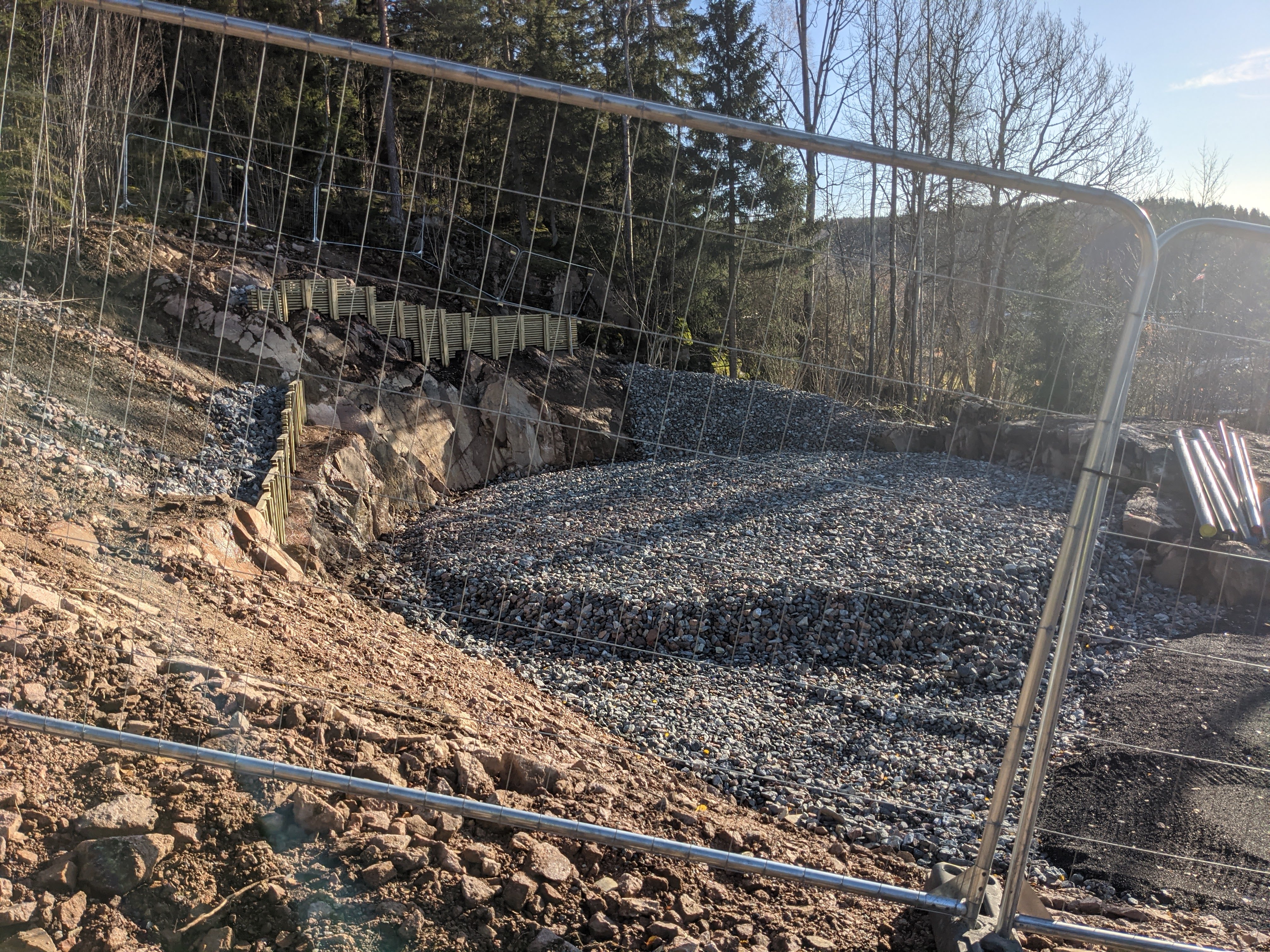

  • PXL_20201103_104030045.jpg

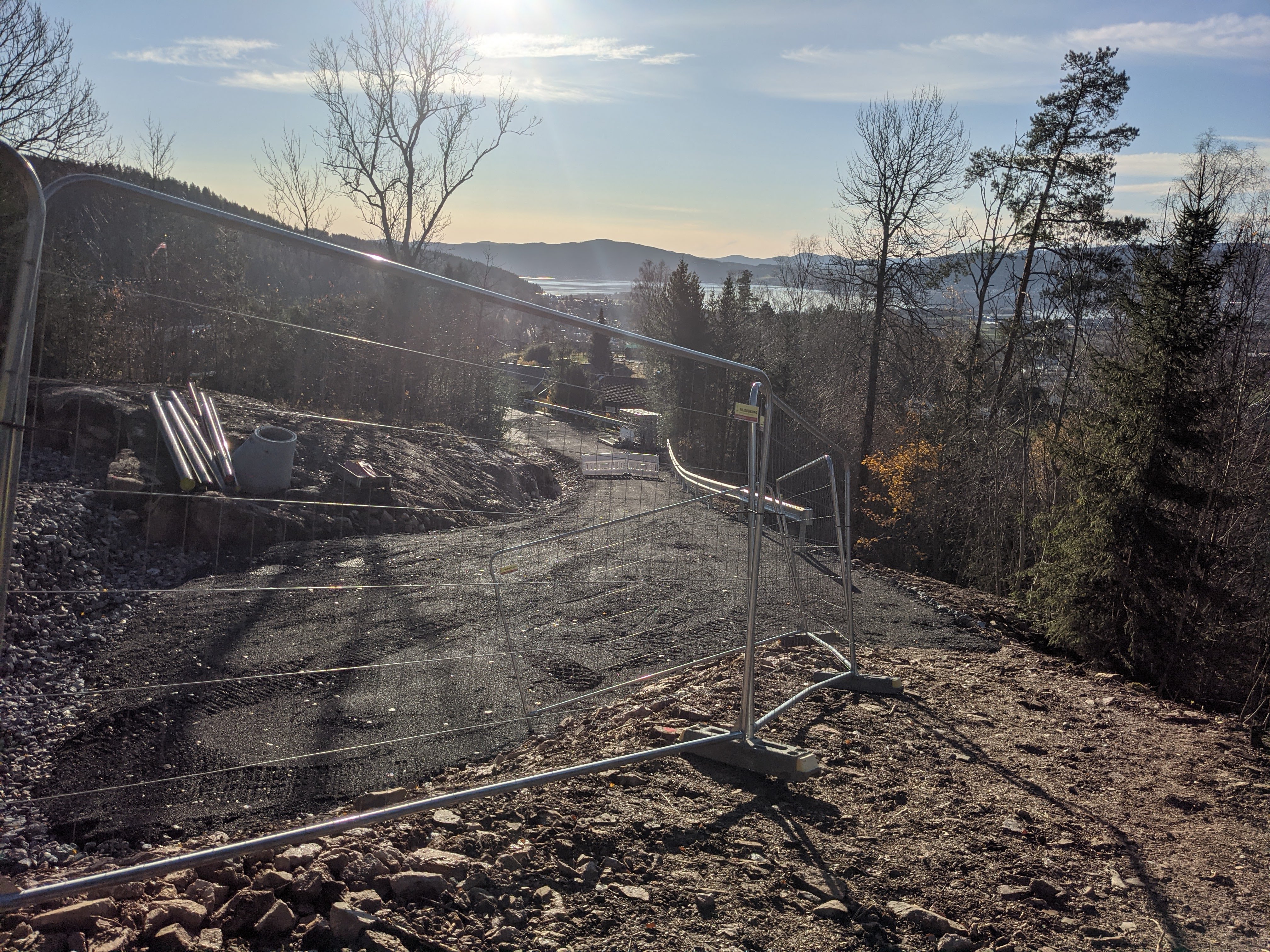

  • PXL_20201103_104033515.jpg
    Fase 1 ferdig
  • 120019315_10158011279905892_6001822662660230569_o.jpg
  • 120017698_10158011279920892_2619866789700847122_o.jpg
  • 118663716_10157094384241879_1361007802159233379_o.jpg

Fase 2 med bygging av pumpehus starter uke 31/32 2021. Ferdig våren 2022


​​​​​​​23/2:

Det har oppstått ett par lekkasjer som måtte utbedres før den nye kummen kan settes i drift.

Disse er nå fikset. Arbeidet i krysset forsetter neste uke, forventer om å åpne veien igjen neste  onsdag ettermiddag.


Reistadlia vil innen februar 2022 ha et ferdig høydebasseng med pumpehus. Har kan du følge prosjektets del 2.  Alle dokumenter m.m. blir lagt ut her.

Vi bruker vår facebook-gruppe VAsanering  til kortmeldinger.



Hvorfor høydebasseng? Høydebasseng er et element i fordelingsnettet for drikkevann, en stor tank som ligger høyt i forhold til forbrukerne av drikkevannet slik at vannet kan overføres ved hjelp av gravitasjon.

Hensikten med høydebassenget er å jevne ut variasjoner i vannforbruket for oppstrøms-ledninger, sørge for jevnt trykk i overføringsledninger og sørge for vannforsyning en viss tid ved stans i overføringene fra oppstrøms-ledninger (for eksempel ved ledningsbrudd).

Fra vannrenseanlegget pumpes vannet opp i et høydebasseng som sørger for at vannet leveres med trykk til lavereliggende husstander. (Illustrasjon: TU.no)

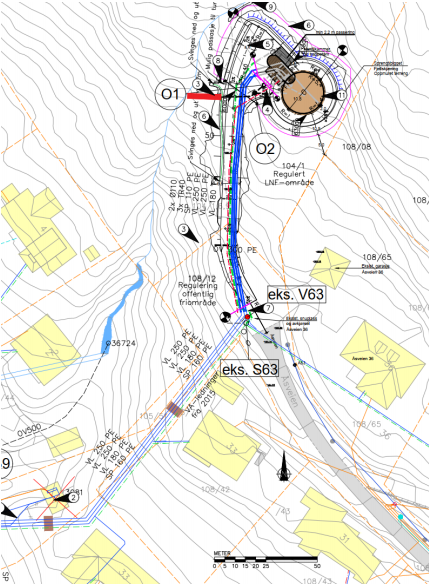

Arbeidstegning med planlagt VA-trase og høydebasseng:

Følg prosjektet

Infoskriv
Prosjektgruppe
Prosjektplan
Prosjektgruppe
Prosjektplan
Infoskriv
Prosjektgruppe
Prosjektplan
Prosjektgruppe
Prosjektplan

Overordnet fremdriftsplan for anleggsarbeidene

Fase 2 2021-22

Oppstart: Uke 32 August 2021

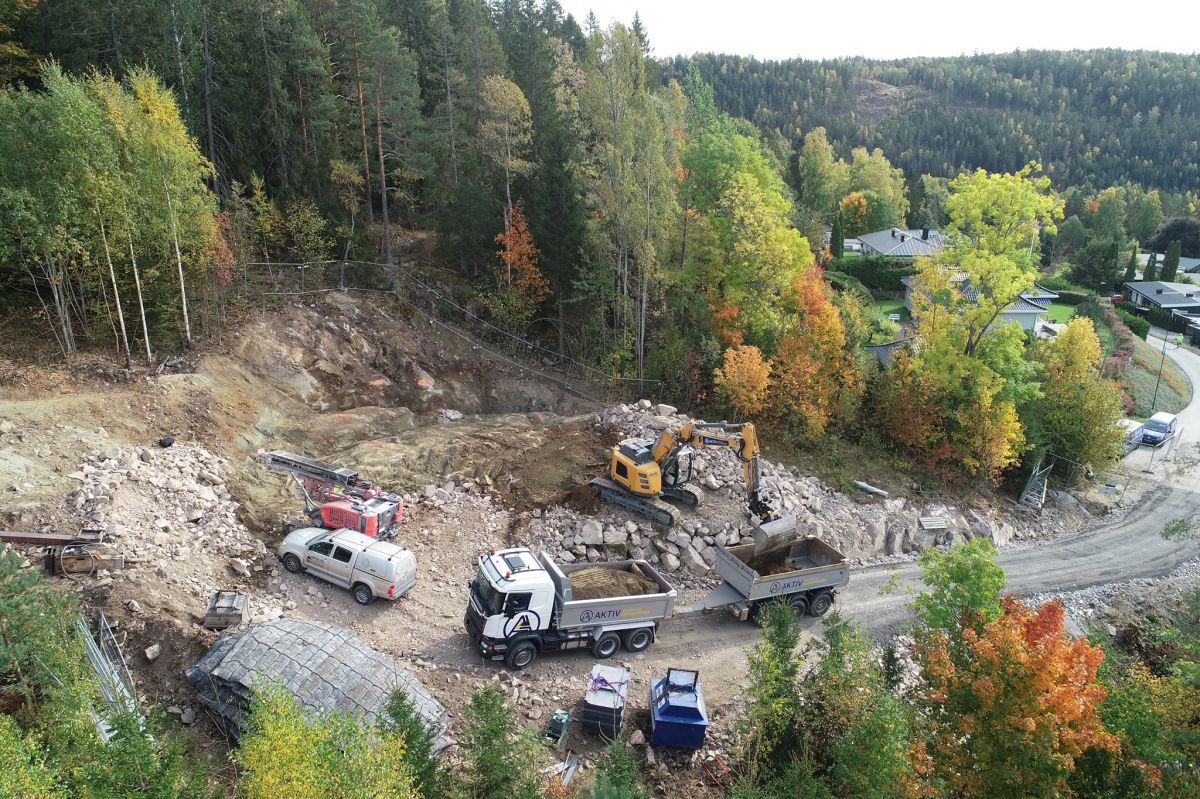

  • Først vil vi rigge oss til litt både ved leikeplassen og oppe i byggetomt for høydebassenget.
  • Første ukene vil gå til grunnarbeid i tomta for å tilpasse den bygningsmassen som skal komme der.
  • Det skal etableres en natursteinsmur langs tursti, en liten sprengingsjobb og litt masseflytting og fundamenteringsarbeid for vanntank og ventilhus.
  • Consto Anlegg vil gjøre sitt ytterste for at dette arbeidet skal gå så smertefritt for seg som mulig ovenfor Dere beboere. Det kan bli både noe støy og en del trafikk i denne perioden men vi vil informere alle våre medarbeidere og samarbeidspartnere at vi viser hensyn så langt det lar seg gjøre.
  • Byggetiden er i utgangspkt hovedsakelig frem til jul men noe vil måtte stå igjen til neste år.







Fase 1.

Uke 34-41

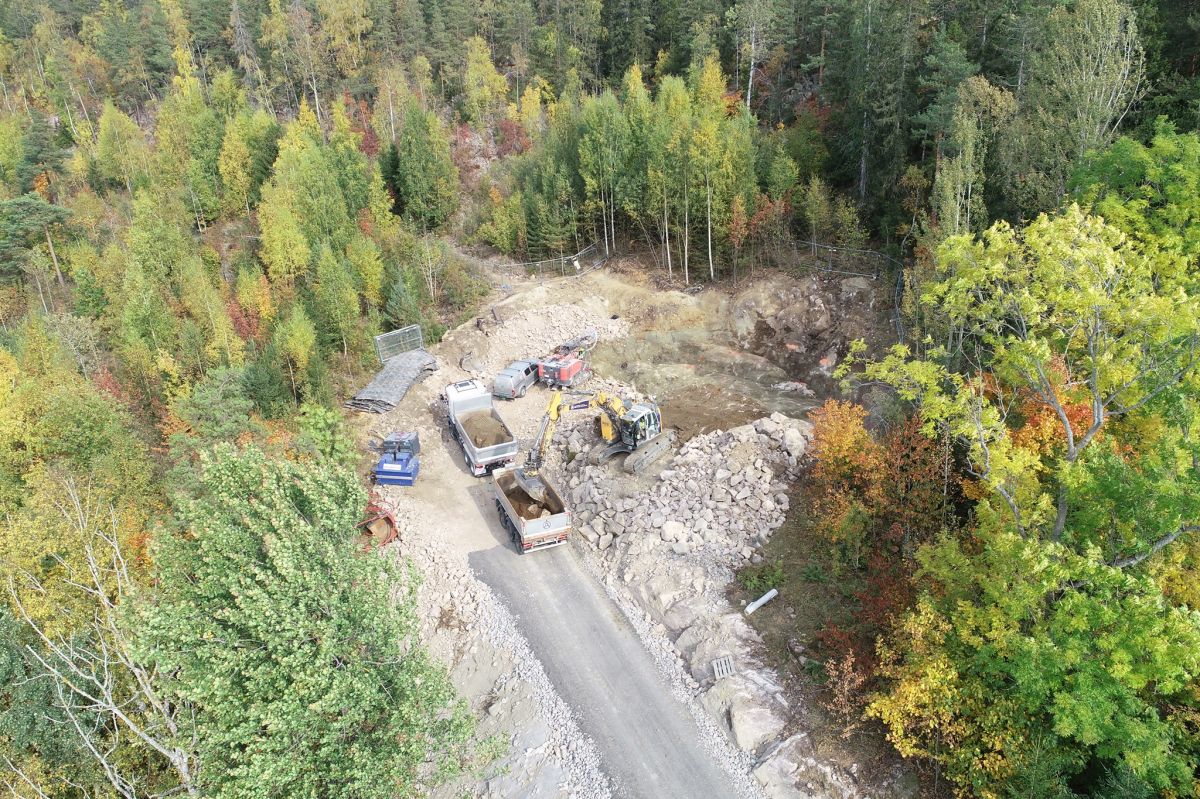

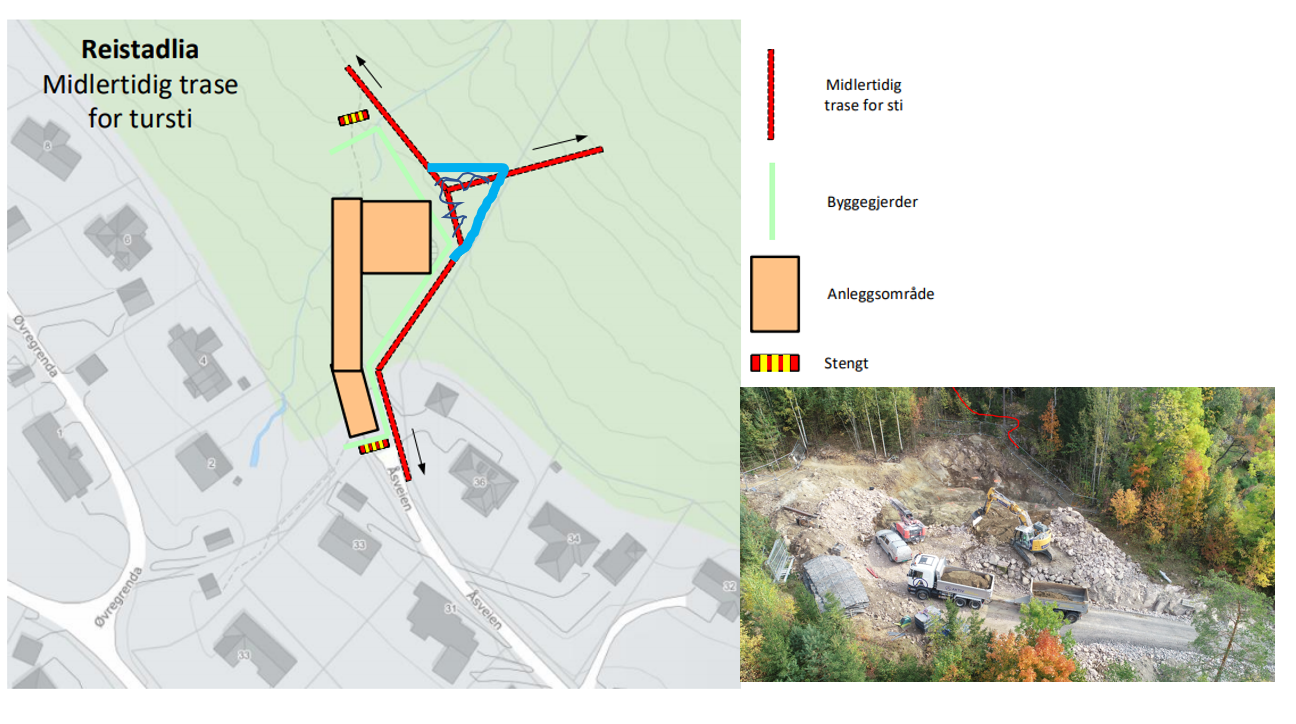

I denne perioden vil det foregå en del forberedende arbeider. Dette omfatter bla. tilrigging, skilting, omlegging av turtrase, vegetasjonsrydding og utsetting av måleutstyr. Videre i perioden skal det etableres VA grøft fra Åsveien og opp til der høydebassenget skal etableres. Dette omfatter arbeider som rensk, boring, sprenging, legging av rør, setting av kummer, igjenfylling og oppbygging av vei. OBS! Vi gjør oppmerksom på at det er planlagt boring og sprengning i uke 35 og 36. Dette vil medføre noe mer støyende arbeider enn normalt.

Uke 41-47

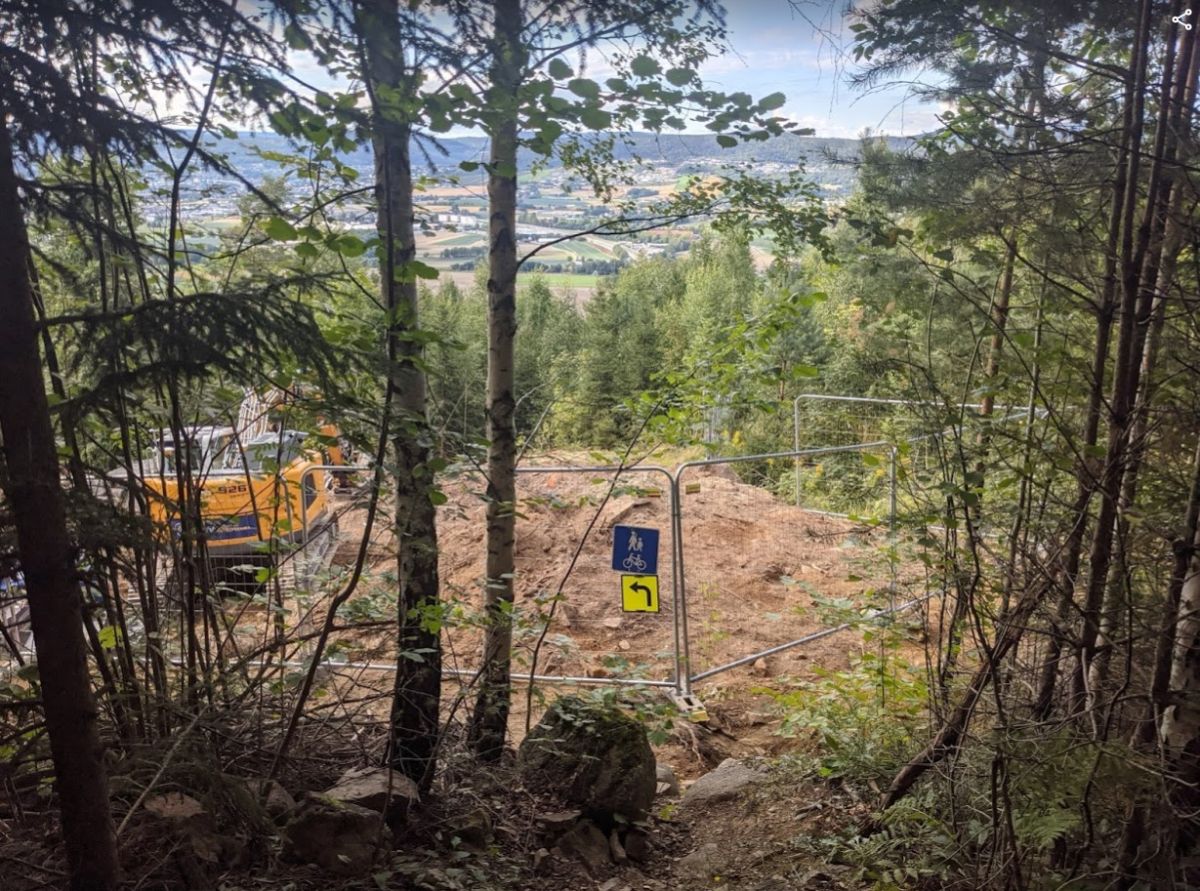

I denne perioden er det arbeidene med tomten for høydebassenget som vil pågå. Dette omfatter arbeider som vegetasjonsrydding/tre-felling, etablering av Sognemur, boring, sprenging og fjellsikring. OBS! Vi gjør oppmerksom på at det er planlagt boring og sprengning, samt sikringsarbeider i perioden uke 43-47. Dette vil medføre noe mer støyende arbeider enn normalt.

Uke 47-50

I denne perioden er det arbeider med ferdigstillelse som pågår. Dette omfatter bla. gjenstående arbeider med veien opp til høydehuset, gjerder og rekkverk og nedrigging.
